项目建设马不停蹄!高新区这3个项目预计今年内封顶!
来源:本网时间:2021-05-14 10:02:06
字体【 大 中 小】
保护视力色:
孙锋要求,润业公司等相关部门要结合各自重点项目建设实际,及时跟进,督促项目建设方抓住当前有利时机,在保证质量的前提下,加快建设进度,确保项目如期完工;要坚持深入一线,认真落实包抓责任,积极帮助企业解决实际困难;要加大对重点项目的检查督查力度,发现问题,及时反馈,及时解决,确保项目顺利推进。 根据施工安排,如无恶劣天气和特殊意外情况,体育馆、图书馆将于今年12月封顶,商务会议中心将于今年7月左右交付,着手招商并进行试运营。 项目建设进度

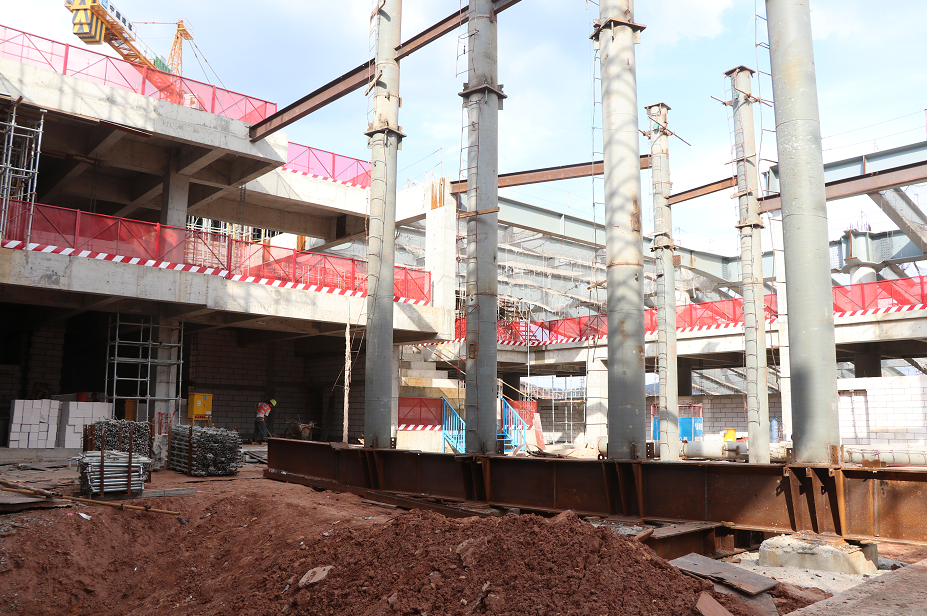

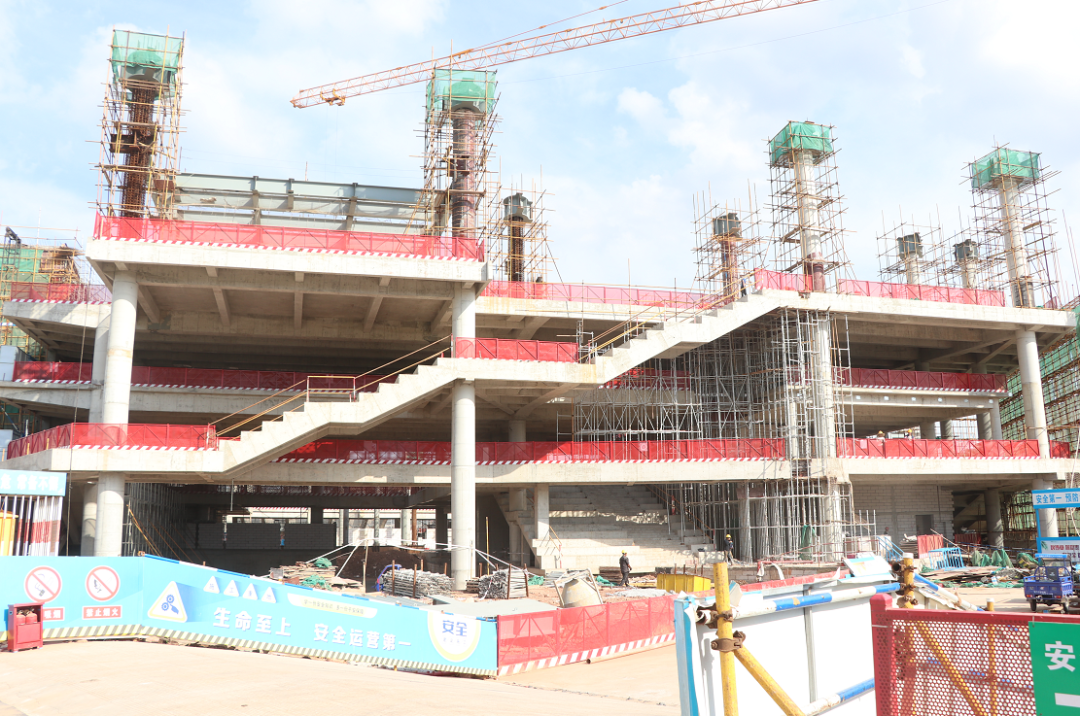

体育馆项目总投资4.68亿元,累计完成投资约2.6亿元。目前,A区地下室二次结构砌墙、斜屋面模板铺设、首层二次结构等大部分部位施工完成80%以上。

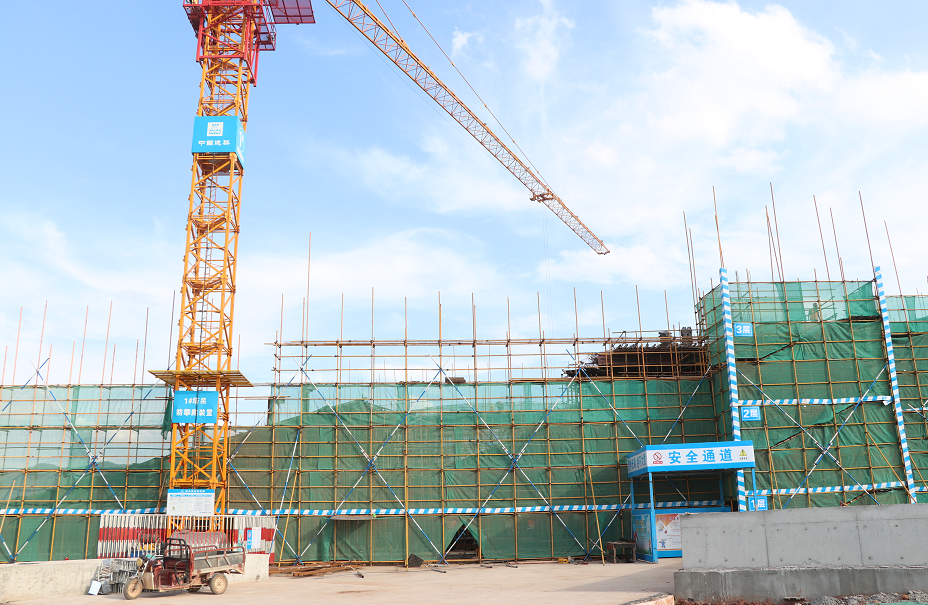

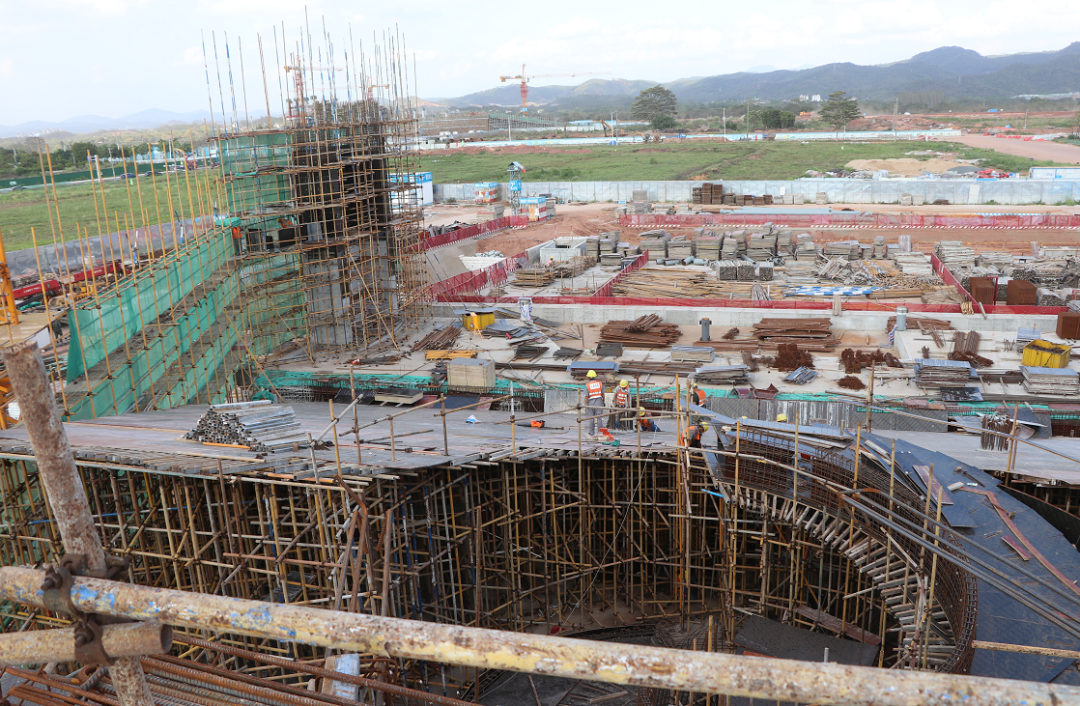

图书馆项目总投资0.97亿元,累计完成投资约0.33亿元,总建筑面积10043平方米。注浆、钢筋绑扎、防水施工、底板垫层施工等施工完成100%,首层内架搭设、外架搭设、模板支设完成95%以上。

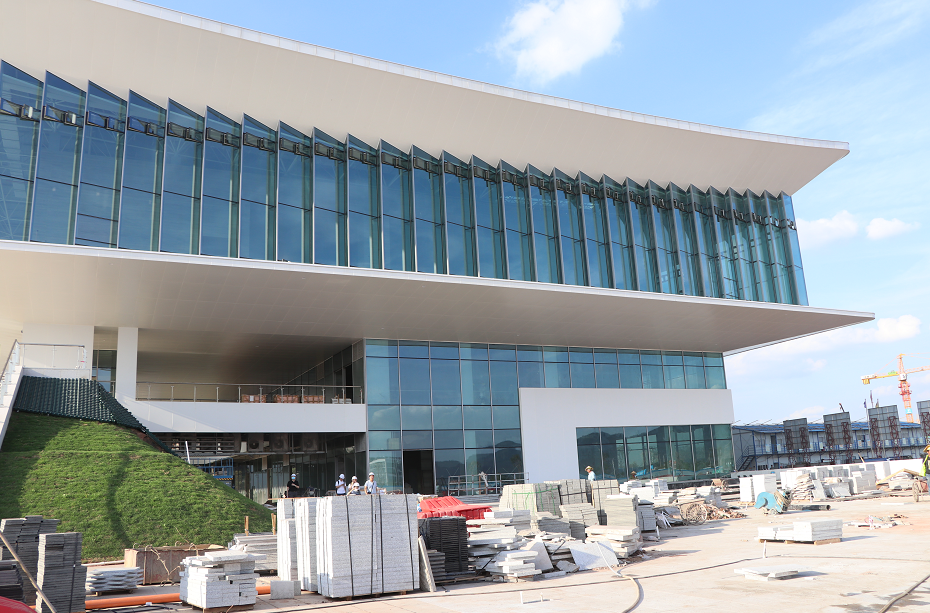

商务会议中心项目新建一栋地上3层建筑、地下1层,总建筑面积14222平方米,建设内容包括展厅、会议室、餐厅、地下停车场,累计完成投资1.1亿元。展厅三层地面大理石铺装、展厅二至三层水幕墙石材安装、展厅一层厨房、门厅轻质混凝土回填完成100%。
扫一扫在手机打开当前页
-
外交部
-
国防部
-
国家发展和改革委员会
-
教育部
-
科学技术部
-
工业和信息化部
-
国家民族事务委员会
-
公安部
-
民政部
-
司法部
-
财政部
-
人力资源和社会保障部
-
自然资源部
-
生态环境部
-
住房和城乡建设部
-
交通运输部
-
水利部
-
农业农村部
-
商务部
-
文化和旅游部
-
国家卫生健康委员会
-
退役军人事务部
-
应急管理部
-
人民银行
-
审计署
-
国家航天局
-
国家原子能机构
-
国家核安全局
-
国务院国有资产监督管理委员会
-
海关总署
-
国家税务总局
-
国家市场监督管理总局
-
国家金融监督管理总局
-
中国证券监督管理委员会
-
国家广播电视总局
-
国家体育总局
-
国家统计局
-
国家国际发展合作署
-
国家医疗保障局
-
国务院参事室
-
国家机关事务管理局
-
国家认证认可监督管理委员会
-
国家标准化管理委员会
-
国家新闻出版署(国家版权局)
-
国家宗教事务局
-
国务院港澳事务办公室
-
国务院研究室
-
国务院侨务办公室
-
国务院台湾事务办公室
-
国家互联网信息办公室
主办单位:河源市高新技术开发区管理委员会承办单位:河源市高新区党政办公室
联系地址:广东省河源市高新区高新二路163号联系电话:0762-3601813招商咨询热线: 0762-3869188
